Musterhaus Bauablauf
29.05.24

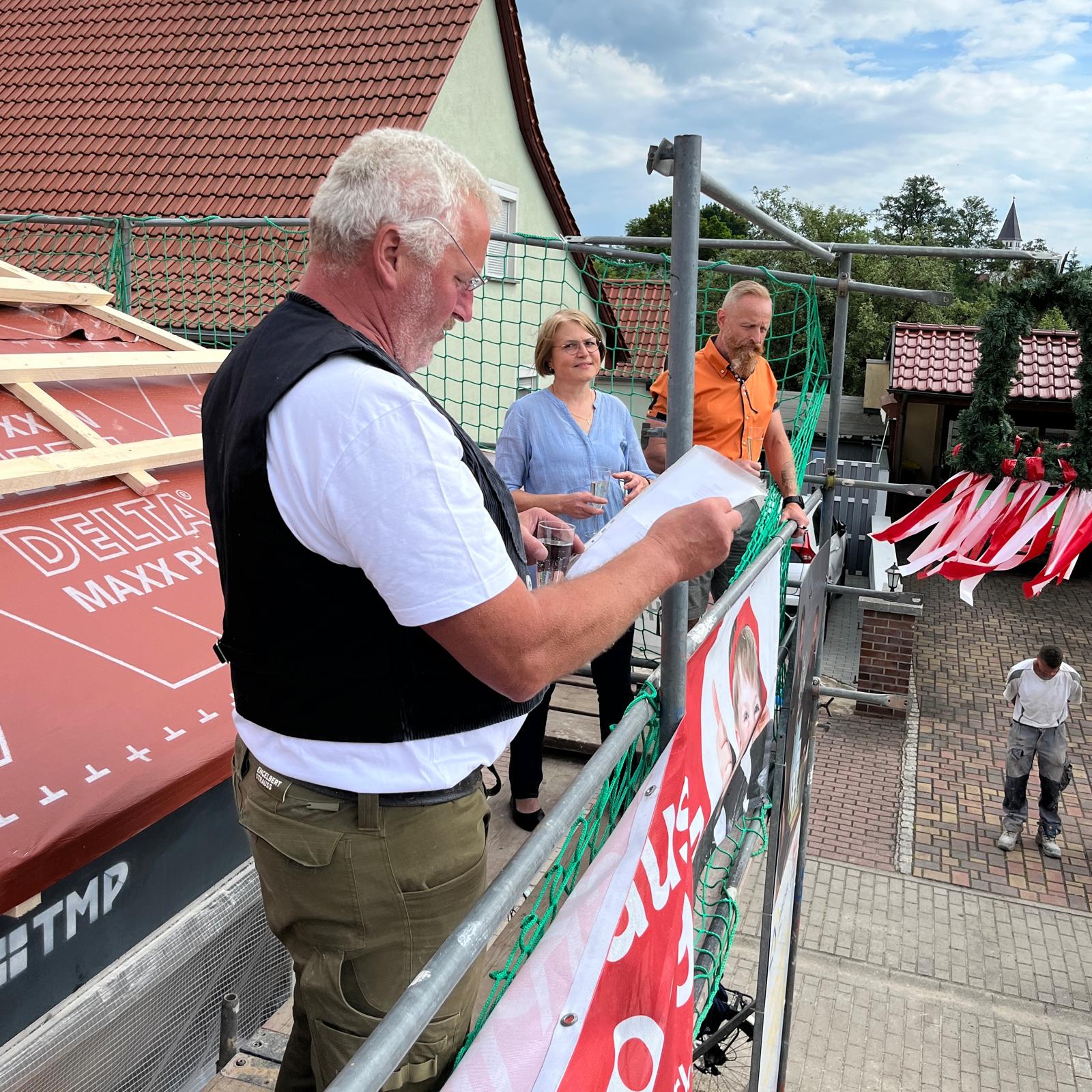

Richtfest

28.05.24

Zimmermannsarbeiten - Dachstuhl

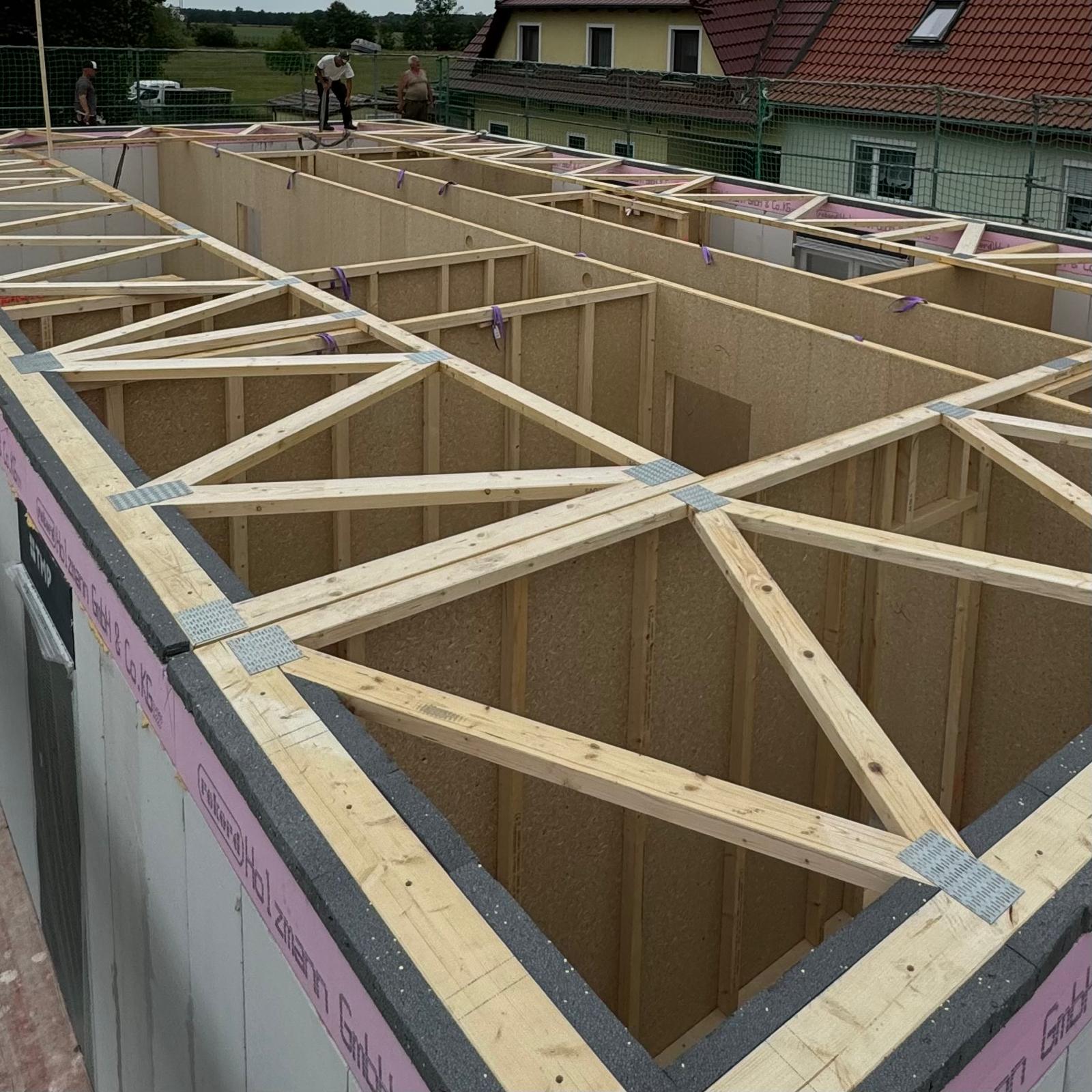

27.05.24
Zimmermannsarbeiten - Innenwände
21.05.24

Mauerwerk - Ringbalken
17.05.24
Fenster und Haustür
16.05.24

Gerüst stellen
15.05.24

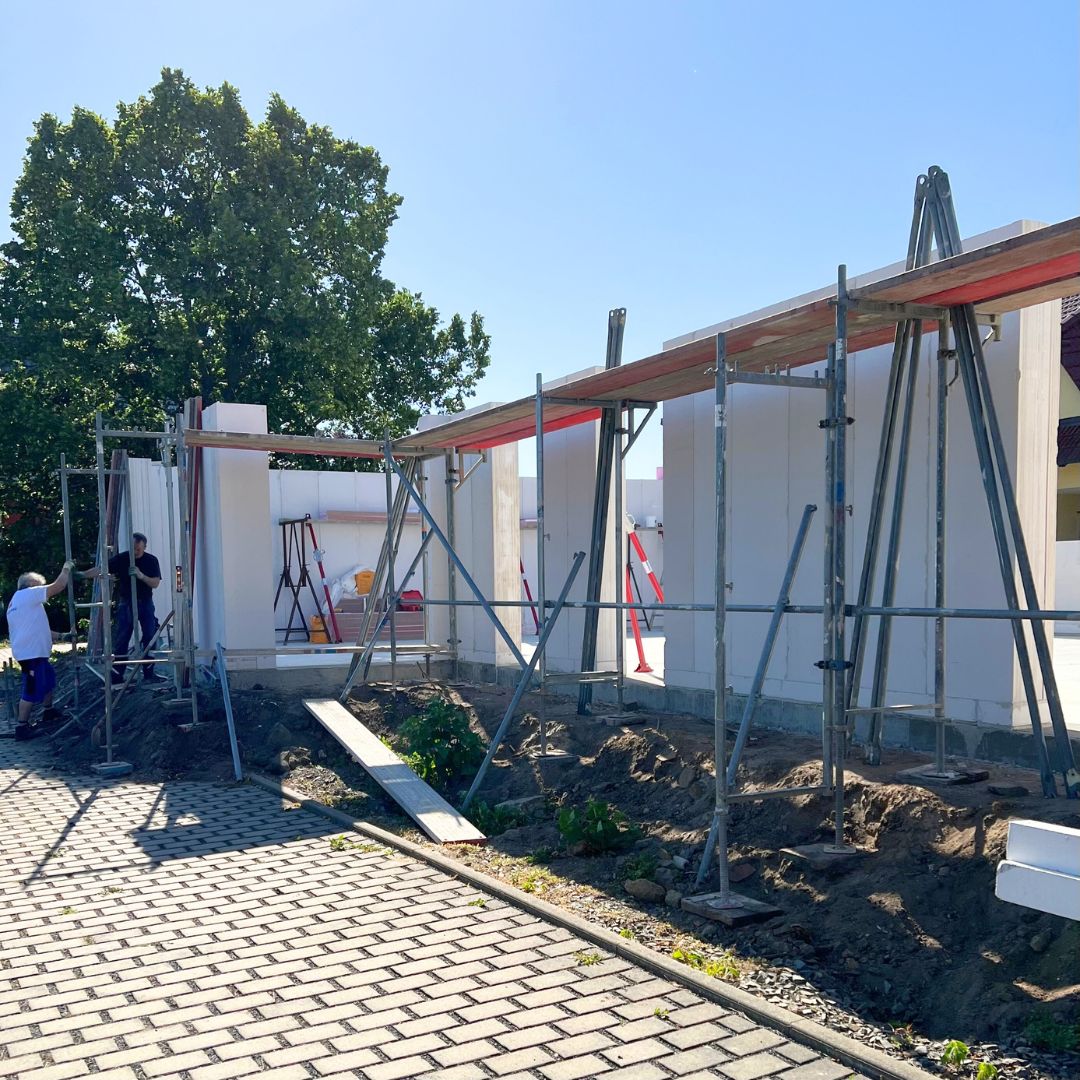

Mauerwerk - Außenwände
13.05.24
Mauerwerk - Kimmschicht
06.05.24

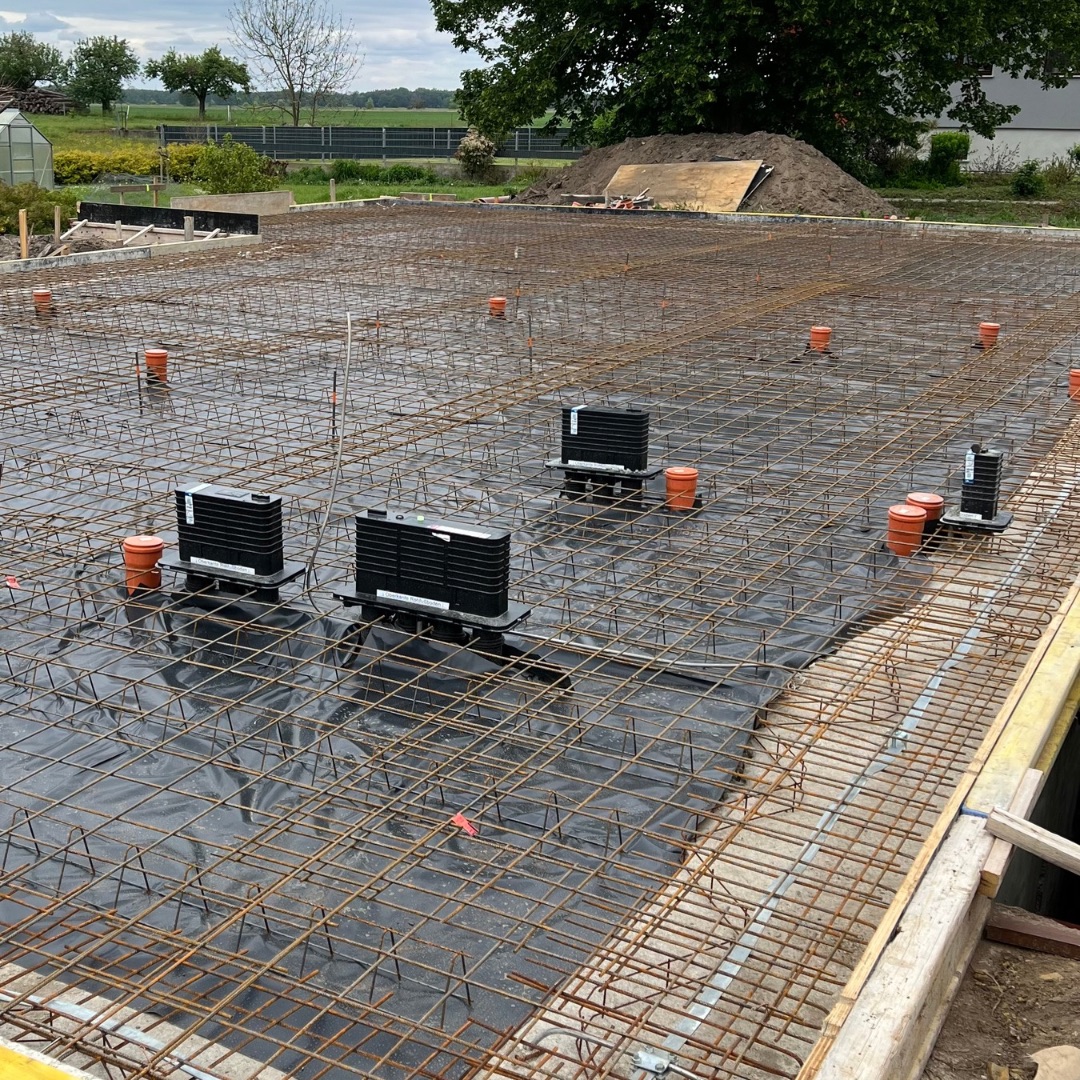

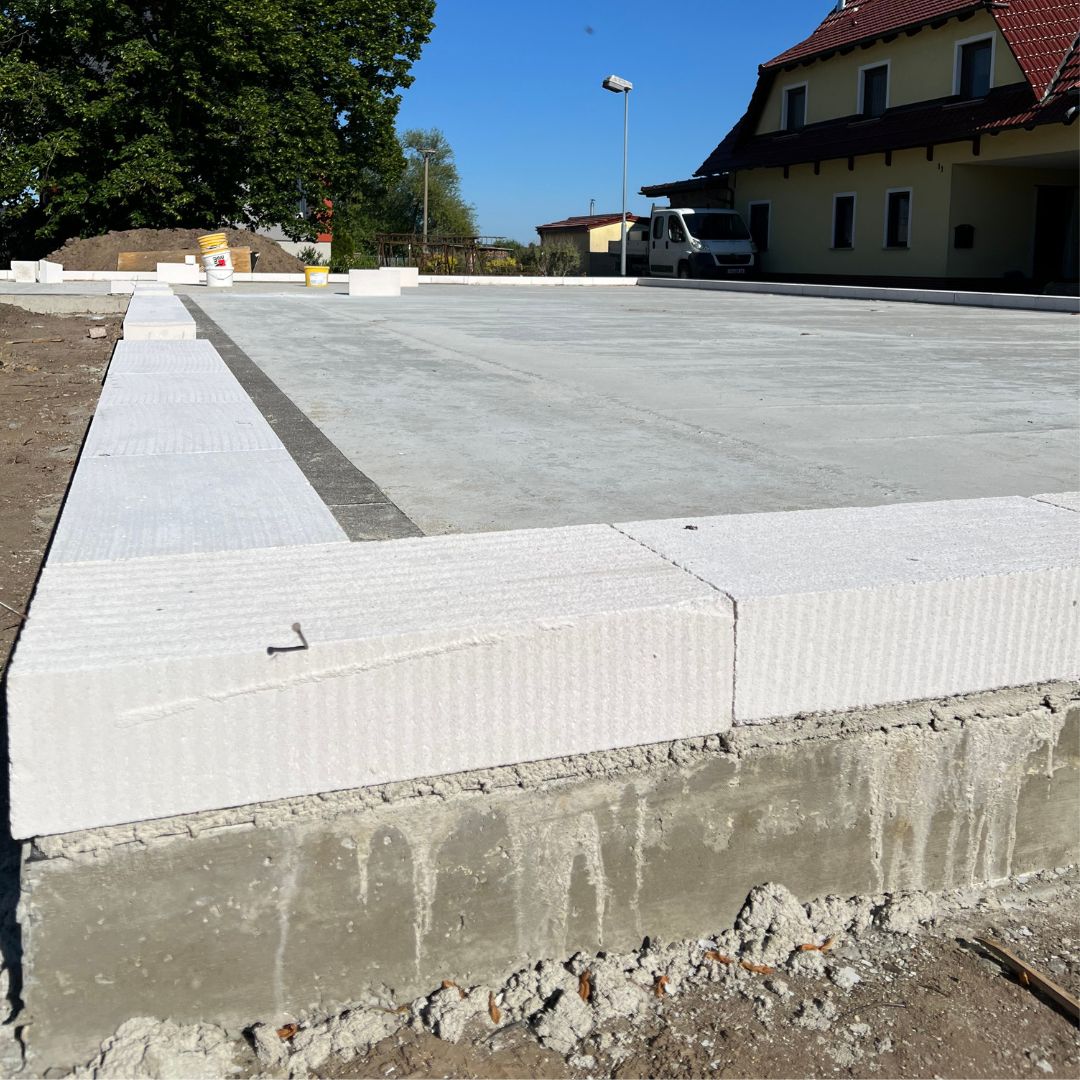

Betonage Bodenplatte
22.04.2024

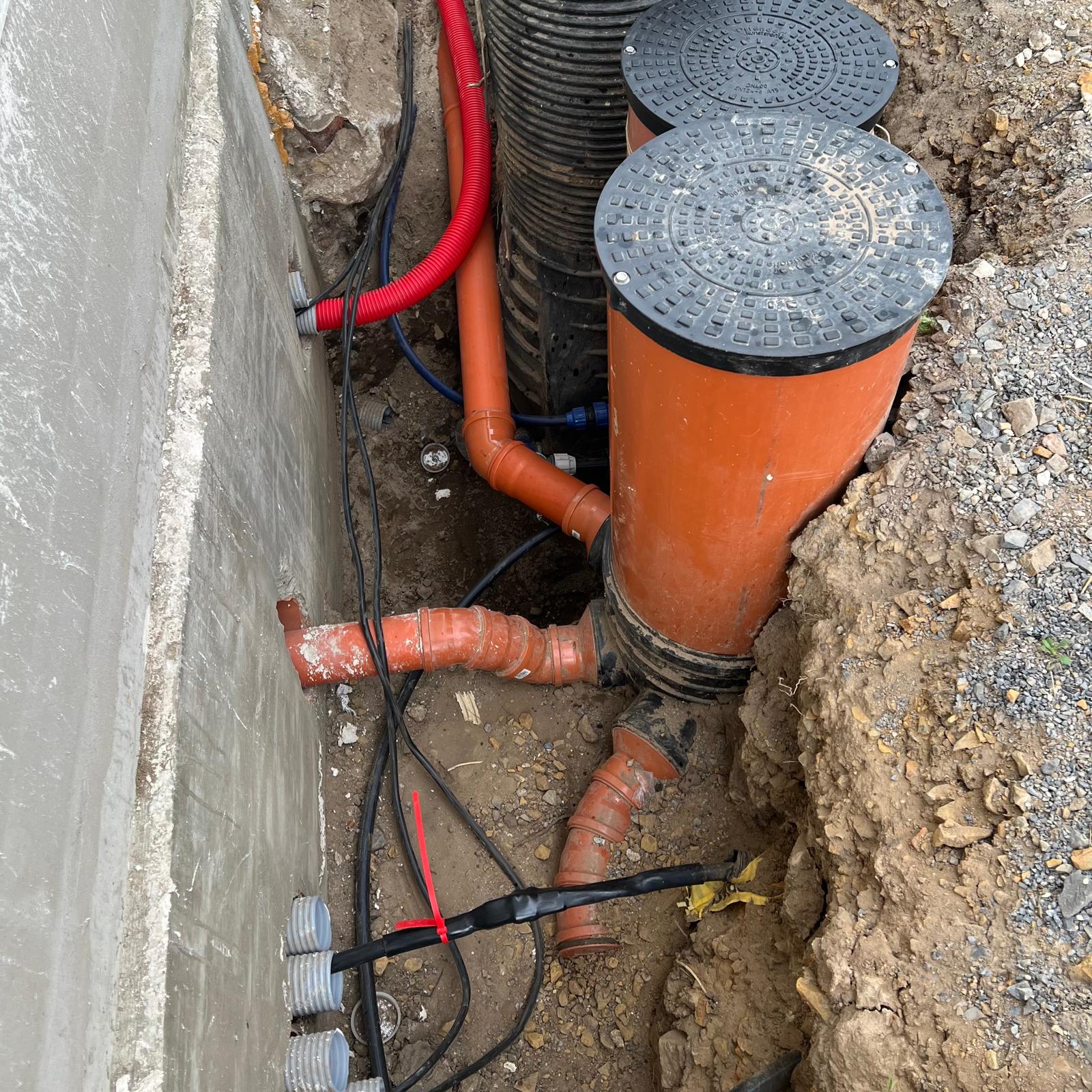

Erd- und Entwässerungsarbeiten
19.04.24

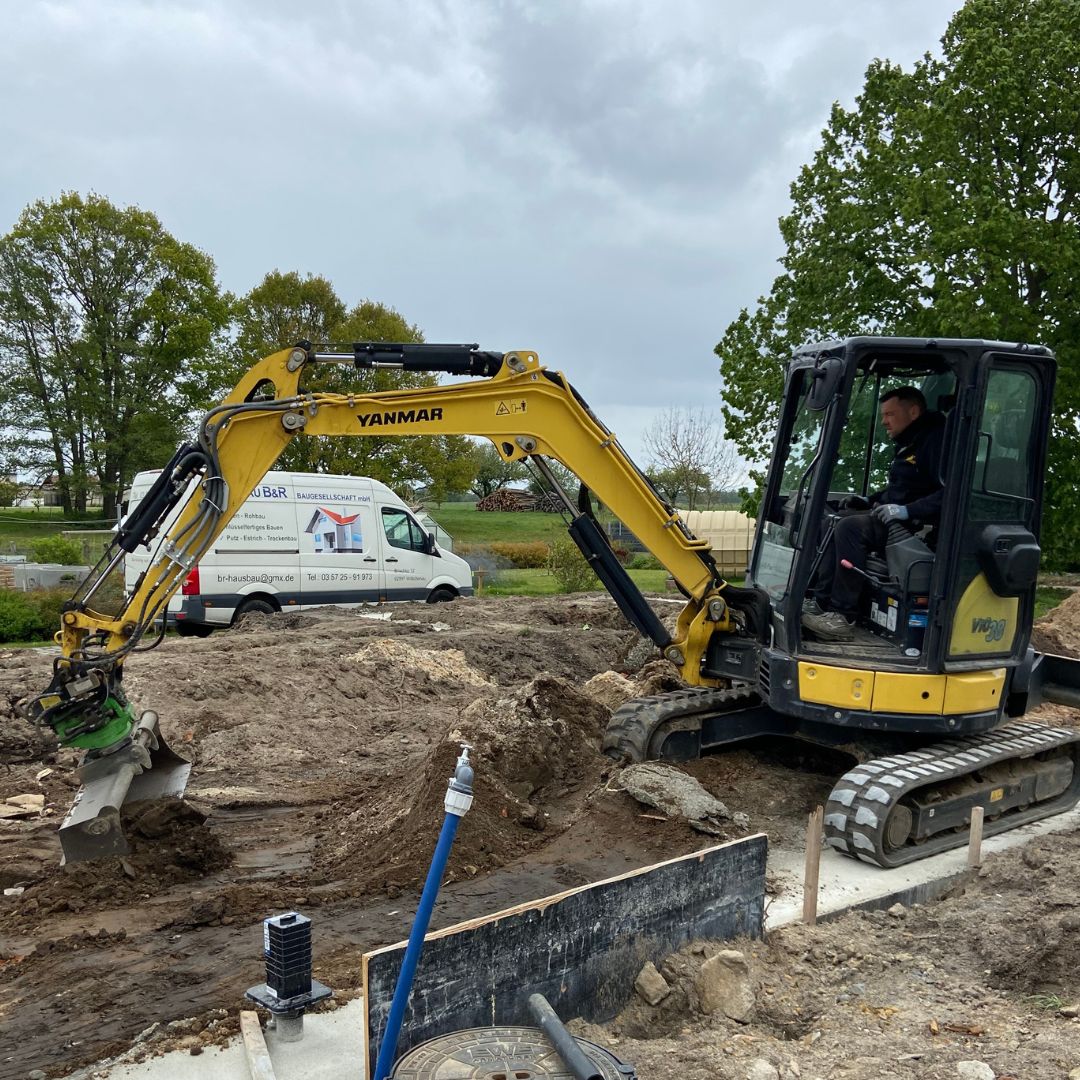

Betonage Fundamente
15.04.2024

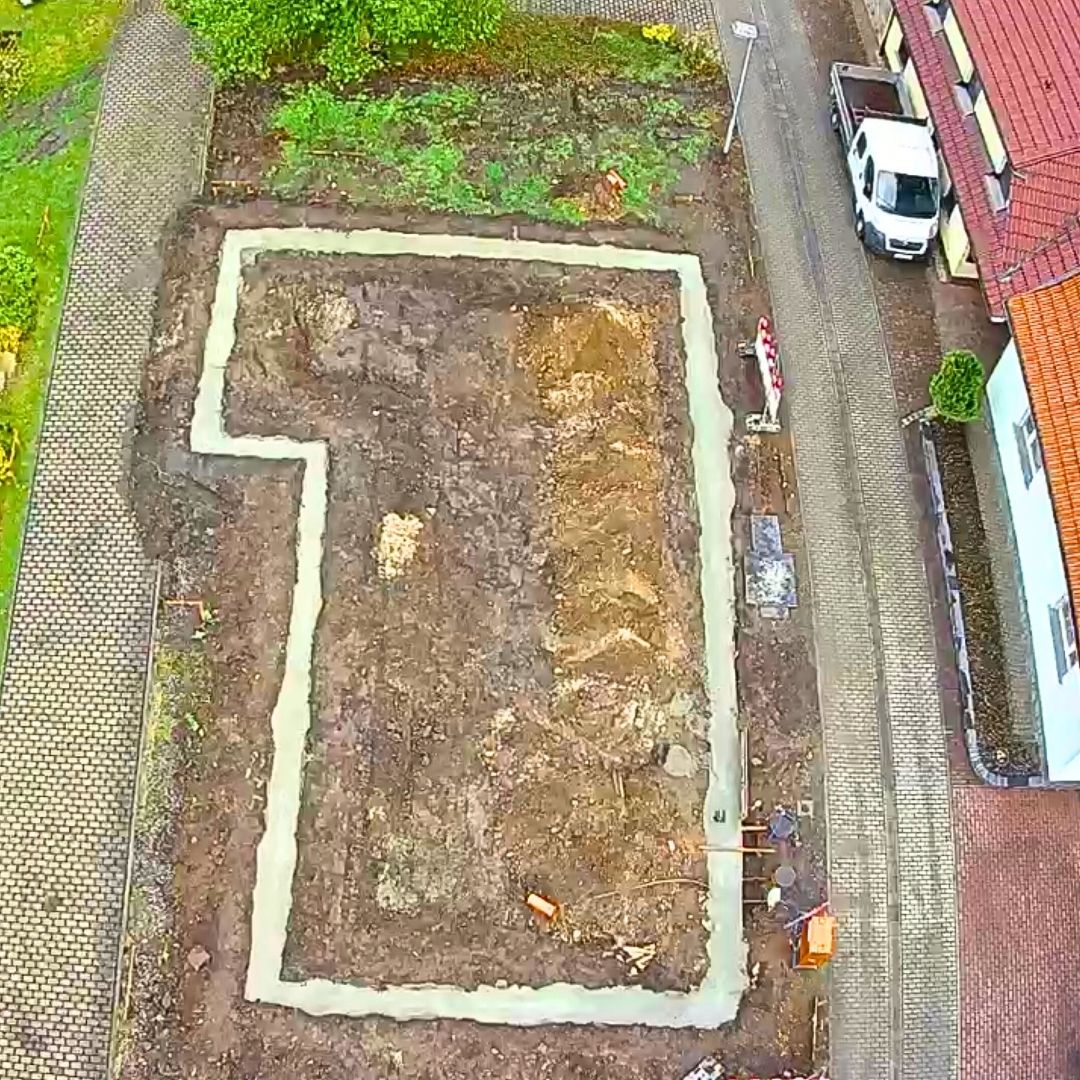

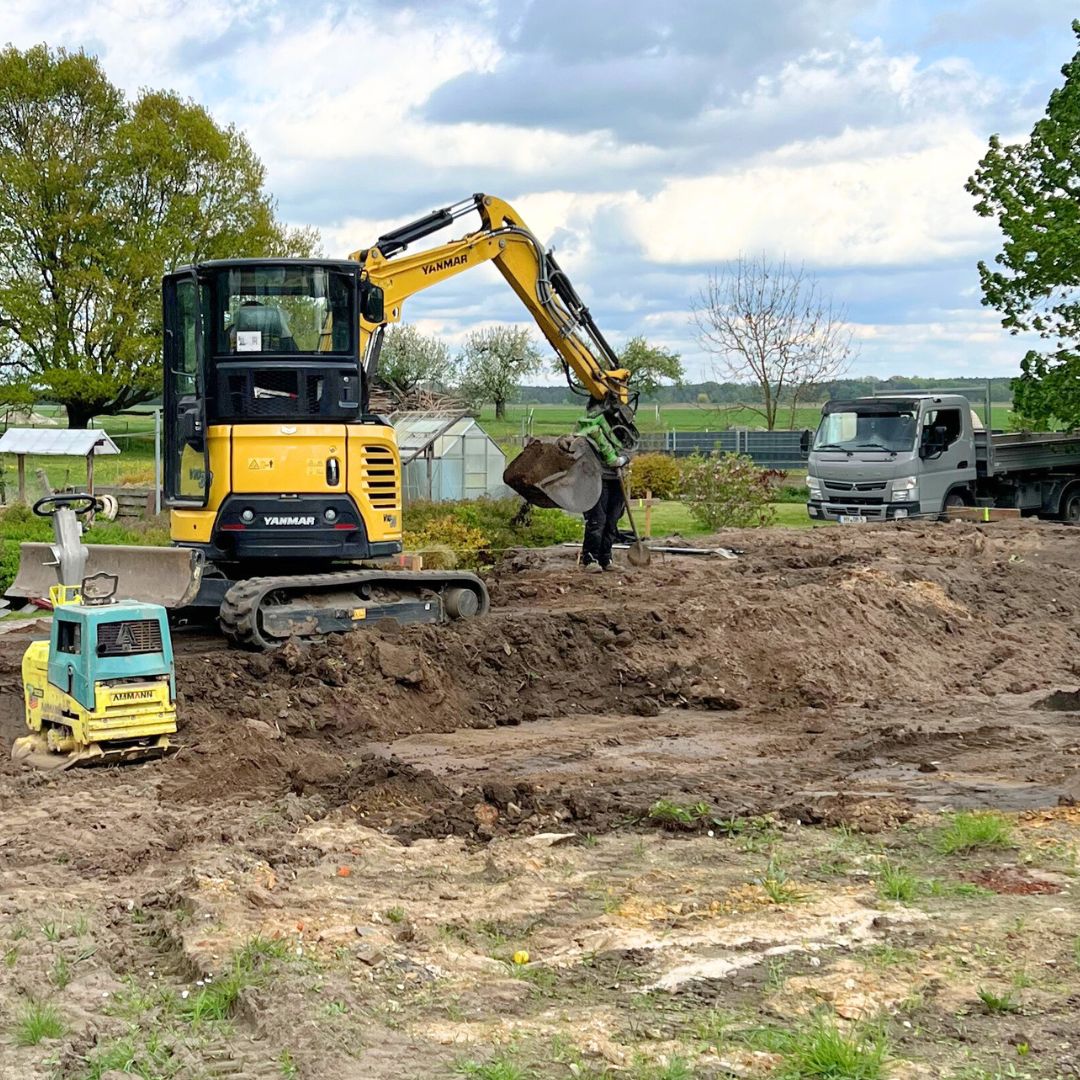

Erdarbeiten - Aushub Fundamente
